Sanierung der B9

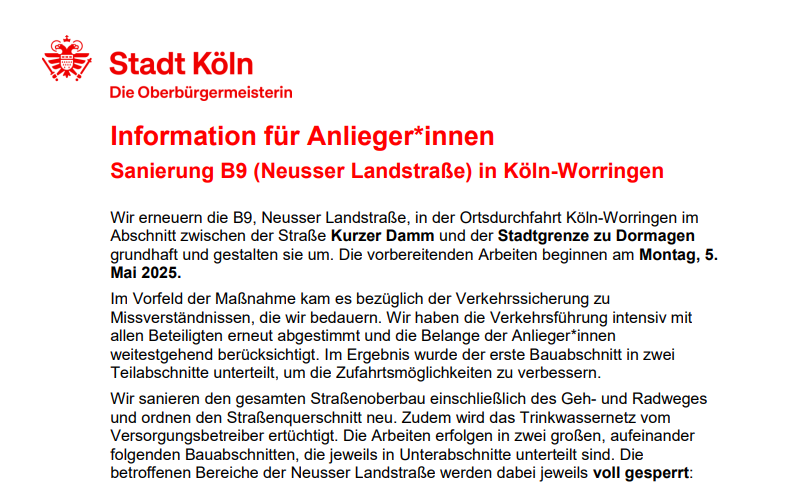

Die Stadt Köln erneuert die B9, Neusser Landstraße, in der Ortsdurchfahrt Köln-Worringen im Abschnitt zwischen der Straße Kurzer Damm und Ortsausgang Worringen in Richtung Dormagen grundhaft und gestaltent sie um. Die vorbereitenden Arbeiten beginnen am Montag, 5. Mai 2025.
Die Stadt Köln saniert den gesamten Straßenoberbau einschließlich des Geh- und Radweges und ordnet den Straßenquerschnitt neu. Zudem wird das Trinkwassernetz vom Versorgungsbetreiber ertüchtigt. Die Arbeiten erfolgen in zwei großen, aufeinander folgenden Bauabschnitten, die jeweils in Unterabschnitte unterteilt sind. Die betroffenen Bereiche der Neusser Landstraße werden dabei jeweils voll gesperrt.
1. Bauabschnitt: Kurzer Damm bis Dornstraße, Dauer circa 7,5 Monate
-
Einrichtung der Verkehrsführung: 7.–9. Mai 2025
-
Einrichtung der Vollsperrung: 12. Mai 2025
-

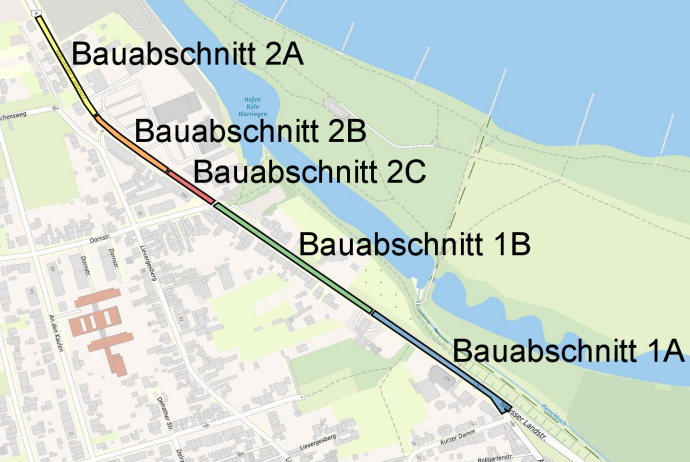

Beginn der Bautätigkeiten: 12. Mai 2025 mit Bauabschnitt 1A (Kurzer Damm bis Tankstelle, Dauer circa 3,5 Monate), danach kommt Bauabschnitt 1B (Tankstelle bis Dornstraße, Dauer circa 4 Monate)
2. Bauabschnitt: Dornstraße bis Ortsausgang Worringen in Richtung Dormagen, Dauer circa 7,5 Monate inklusive Umbauzeit zwischen den Bauabschnitten
-
Geplanter Baubeginn: 1. Quartal 2026
-
Voraussichtliche Fertigstellung: 3. Quartal 2026
Alle INEOS in Köln-Beschäftigten werden gebeten, weiterhin die üblichen INEOS-Tore anzusteuern, die sonst auch angefahren werden.

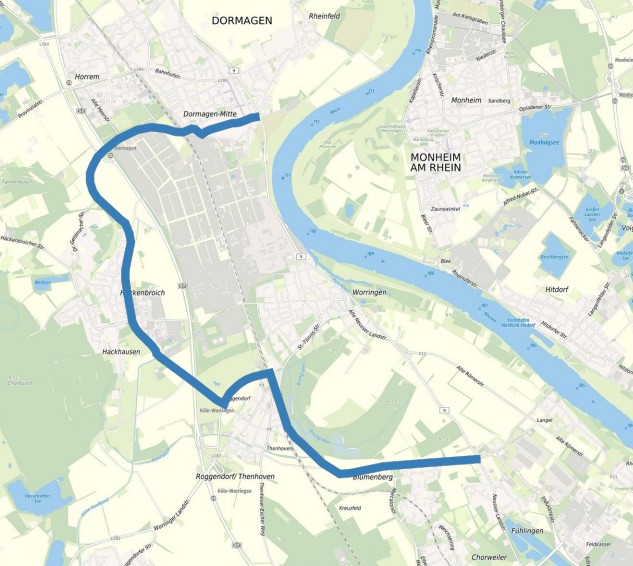

Beschäftigte, Spediteure, Partner- und Montagefirmen sowie Besuchende werden gebeten, den Umleitungshinweisen zu folgen. Diese finden Sie rechts.
